一线速览 | 奏响“春日奋进曲” 中国安能多个项目迎来关键节点
春潮涌动千帆竞
号角嘹亮斗志昂
近日
中国安能一批重点工程
以乘势而上的奋进姿态
迎来多个关键节点
一起来看看吧~
01
万盛水环境项目中心城区(一分区)顺利通过竣工验收
3月27日,由中国安能科工承建的万盛水环境综合治理工程中心城区雨污分流改造(一分区)顺利通过竣工验收。该项目按照实地查看、查阅工程资料、听取汇报等验收程序,经质询答疑和充分讨论,竣工验收工作组一致认为,中心城区雨污分流改造(一分区)基本符合建设设计及规范要求,工程质量合格,竣工资料编制规范、完整齐全,工程初期运行正常,效益发挥良好,达到竣工标准,同意通过竣工验收!
下一步,项目部将全面推进其余子项竣工验收工作,以严谨的工作态度、饱满的精神状态、高效的工作方法,确保项目顺利移交。(供稿:崔凯)

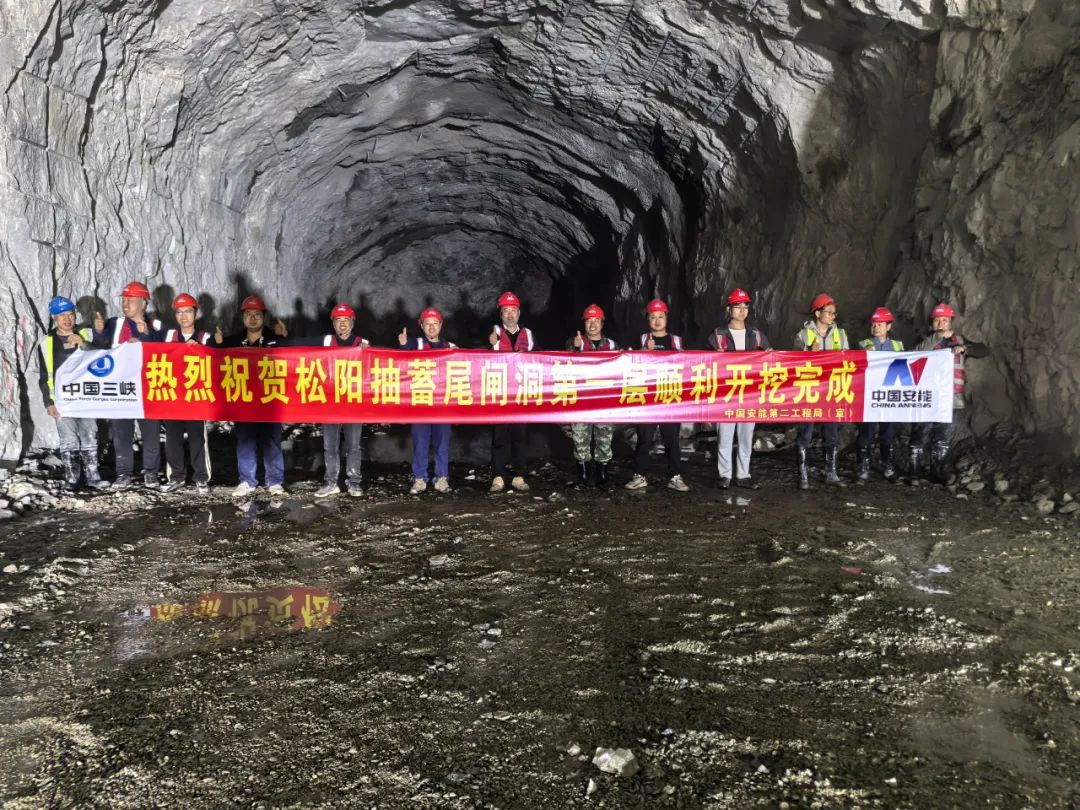

02浙江松阳抽水蓄能电站尾闸洞第一层开挖完成
3月28日,由中国安能二局常州分公司承建的浙江松阳抽水蓄能电站尾闸洞第一层顺利完成开挖任务。该层自3月5日首次爆破以来,历时24天完成4656.68立方米岩体开挖,标志着项目关键节点取得突破性进展。尾闸洞作为电站核心地下洞室群之一,平行布设于主变洞下游30米处,施工团队采用分层分序开挖方案,首层施工运用“人工手风钻钻孔+光面爆破”组合工艺,通过尾闸交通洞单通道实现精准掘进。对即将展开的第二层开挖将采用双通道(尾闸交通洞、通风洞)协同作业模式,实施“中部液压钻机掏槽+两侧保护层开挖”的立体施工法。
下一步,项目部将紧盯各道路洞室施工节点,全力以赴稳履约,高标准完成年度任务目标。(供稿:陈志磊)

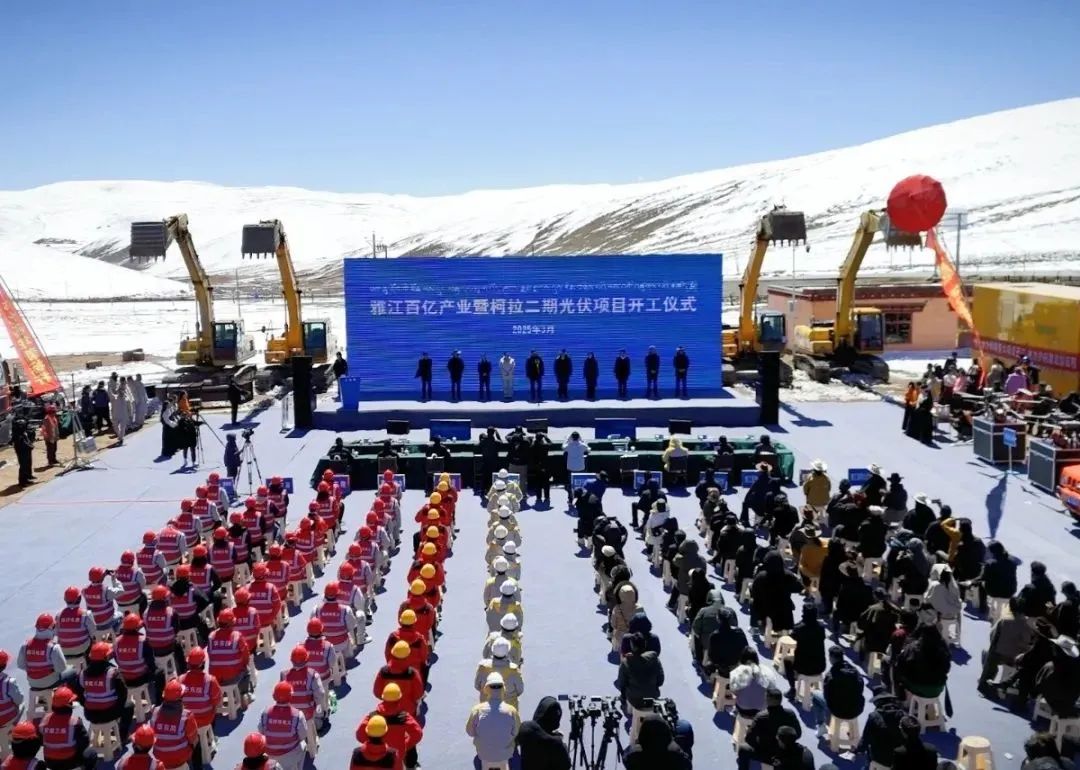

03柯拉二期百万千瓦级光伏项目正式启动
3月26日,由中国安能三局成都分公司参建的雅江县百亿产业暨柯拉二期光伏项目开工仪式在雅江县红龙镇隆重举行。柯拉二期光伏电站作为国家“十四五”可再生能源发展规划重点项目,场址海拔4400米,装机规模达100万千瓦。项目建成后年发电量预计达21亿千瓦时,相当于节约标煤59万吨,减排二氧化碳106万吨,将成为全球规模最大的水光互补清洁能源集群重要组成部分,为川藏地区能源结构转型提供强力支撑。
作为此次柯拉二期光伏电站参建单位之一,项目部将鼓足干劲、密切协作、乘势而上,发扬“水电铁军”精神,克服高寒缺氧、生态脆弱等建设难题,以只争朝夕的精神状态,全力以赴推进项目建设,确保项目顺利建成投产、早日发挥综合效益,为推进国家“双碳”战略目标贡献绵薄之力。(供稿:沈星全、张文举)

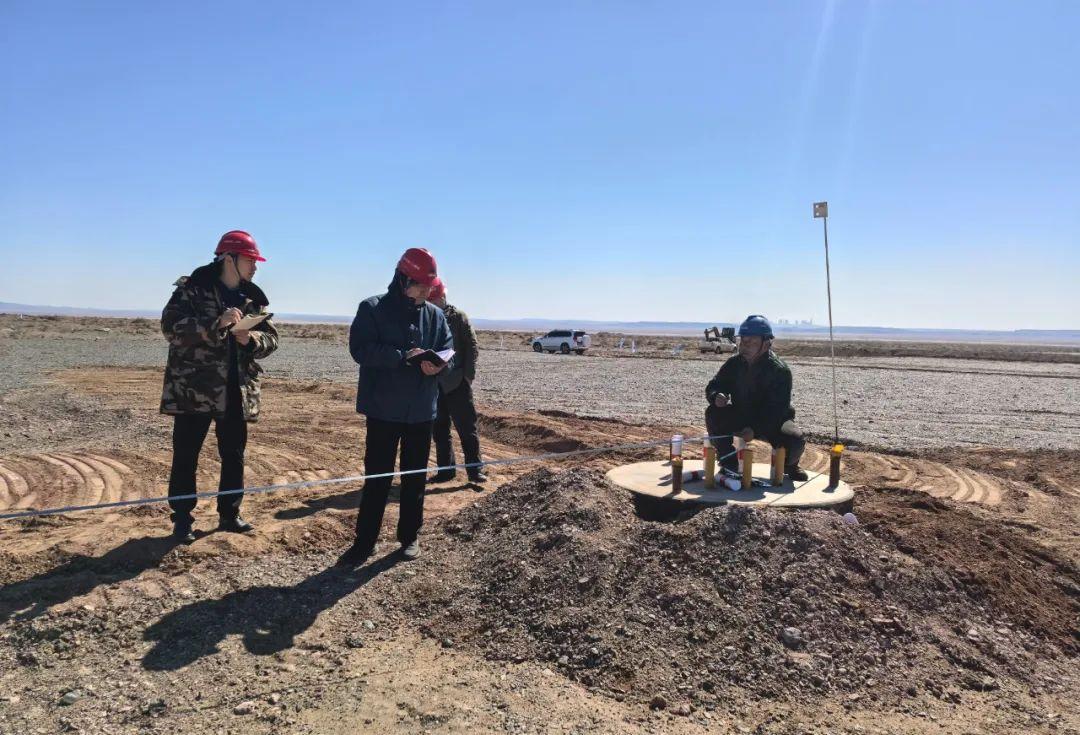

04新疆将军庙线路项目顺利通过杆塔组立前阶段质量监督检查
3月26日至28日,新疆电力建设工程质量监督中心站派遣专家组,对中国安能二局电力公司承建的新疆将军庙线路项目杆塔组立前质量监督检查工作。专家组采取现场实测实量、检查内业资料等方式进行质量监督检查,通过检查,专家组一致认为,将军庙线路项目部铁塔基础质量满足各项规范标准,各类资料报审合格,符合工程转序要求,具备开展铁塔组立条件。
下一步,项目部将以此次质量监督检查为契机,进一步加强施工过程控制,严格把控安全质量底线,为即将展开的杆塔组立工作奠定坚实基础。(供稿:周文健)
05陕西夏州~甘肃庆阳北750千伏输变电工程全面进入导线架设施工阶段
3月25日,由中国安能二局电力公司承建的陕西夏州~甘肃庆阳北750千伏输变电工程甘1标段首档导线顺利展放,标志着该工程全面进入导线架设施工阶段。项目部主要承担内容包含两段新建线路,全部按单回路架设,线路折单长度80.583千米,铁塔130基。
该项目是陇东~山东+800千伏特高压直流输电工程配套交流网架的重要组成部分,为陇电入鲁直流工程提供网架支撑。工程起于陕西省定边县750千伏夏州变电站,止于甘肃省环县750千伏庆阳北变电站。工程建成后,将大幅提升陕甘宁革命老区新能源消纳能力,对甘肃加快推进“风光火储一体化”“源网荷储一体化”现代高质量能源基地建设,促进清洁能源可靠消纳,助推能源电力加快绿色转型服务地方经济社会发展具有重要的意义。
该项目地处甘肃庆阳地区典型的黄土高原,具有地形条件复杂、施工环境恶劣、管控难度大等特点,项目部精心策划,强化施工过程安全、质量管控,落实过程动态管控,定期纠偏,在各工序之间有效衔接,全面采用机械化施工,压降安全风险,实现工序施工资源投入效率的最大化,目前工程整体进度已完成总量的60%。
下一步,项目部全力以赴推进项目建设,确保高质量完成工程任务,树立中国安能电力品牌在甘肃地区的良好形象。(供稿:徐迎华)

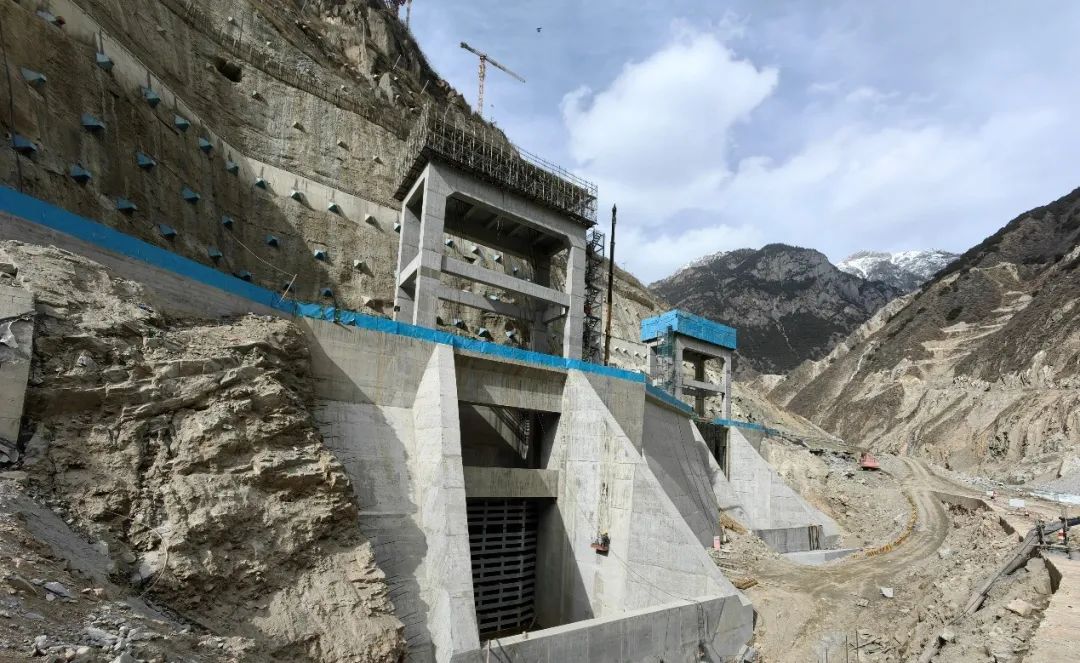

06叶巴滩项目部尾水出口混凝土浇筑施工圆满完成
3月25日,由中国安能三局成都分公司参建的叶巴滩水电站尾水出口混凝土浇筑施工全部完成。叶巴滩水电站位于金沙江上游川藏段,总装机容量224万千瓦,是“西电东送”骨干电源点之一。尾水出口作为电站发电后水流下泄的关键通道,其混凝土浇筑质量直接关系电站长期安全运行。项目部合理规划场地布置,积极联合业主、设计、监理单位优化施工方案,加大施工资源投入,强化现场组织管理,保证高强度备仓,确保混凝土连续浇筑,严格把控混凝土入仓强度和浇筑质量。最终较原计划提前10天完成浇筑任务,混凝土浇筑单元评定优良率达100%。
随着尾水出口施工完成,引水发电系统工程进入收官阶段,项目部将紧盯年度目标不放松,高质量推进后续工程建设,为年度首台机组发电的目标再添助力。(供稿:路金)

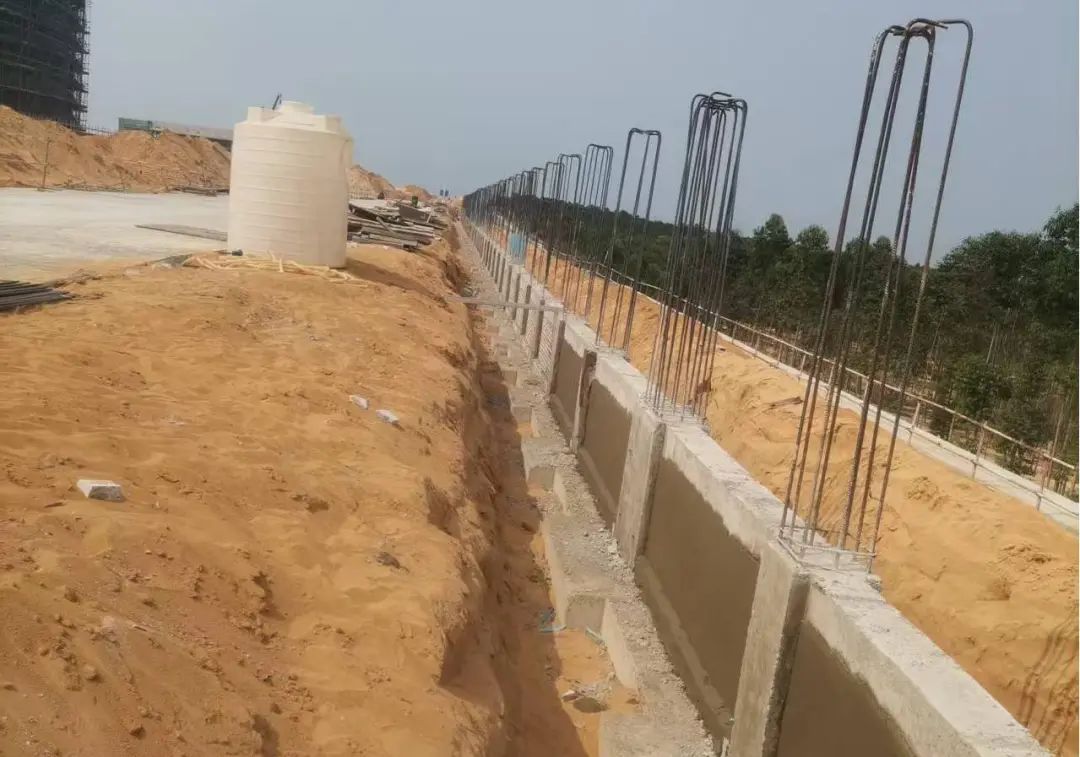

07海南二期商储项目库区东侧围墙基础浇筑完成
3月29日,由中国安能三局成都分公司承建的海南二期商储项目东侧围墙垫层及基础混凝土浇筑已全部完成,地坪以下砖墙砌筑施工完成超过70%,东侧围墙施工班组全面启动,为项目整体进度奠定坚实基础。东侧围墙全长871.5米,比南侧围墙短70米。由于地形特点,东侧围墙并非全线等高,项目部创新性采用阶梯式基坑开挖,过渡高度变化,以确保结构稳定性和美观性。
下一步,项目部将继续以“零容忍”态度严抓施工规范,通过“日调度、周总结”机制动态优化资源配置,确保各环节满足设计标准,稳步推进项目建设。(供稿:白岩驰)
推 · 荐 · 阅 · 读中国安能成功举办中央企业改革深化提升行动联建互助小组交流活动工会百年·风华正茂 | 中国安能“庆祝中华全国总工会成立100周年”主题作品展播(一)
原标题:《一线速览 | 奏响“春日奋进曲” 中国安能多个项目迎来关键节点》
