浙江出汛丨半年汛期,靠什么守护江河安澜万家无虞?

2024-10-16 22:12
浙江

原创 浙江水利 浙江水利

今天早上8:30,

全省水利系统结束防汛值班,

2024年汛期正式告一段落。

回顾汛期这184天:

暴雨大暴雨多轮叠加、

超标准洪水此起彼伏,

江河尚有水患,台风接踵而来……

面对异常严峻的防汛形势,

全省水利系统认真贯彻落实

习近平总书记关于防汛救灾工作

的重要指示和考察浙江重要讲话精神,

始终坚持人民至上、生命至上,

始终遵循“一个目标、四个宁可”防汛防台理念,

按照省委省政府“四个提级”、

“以预报预警为令”要求,

精准测报、精确研判、精细调度、

精益应对、精密防控,

夺取了洪涝台旱灾害防御的全面胜利,

以水利人的担当,

守护了江河安澜万家无虞!

今天,

就让我们用一组数据,

探寻汛期背后的安全“密码”。

梅雨期

时间偏短降雨量偏多

强降雨重叠集中

梅雨期25天,较常年偏短5天。梅雨量387.5毫米,较常年偏多12%。梅雨覆盖钱塘江、苕溪、瓯江流域和杭嘉湖东部平原。暴雨落区重叠集中,前后两轮降雨过程分别影响浙中南和浙西浙北,庆元连续9天暴雨,新安江流域累计面雨量较常年梅雨量偏多1.3倍。

梅雨洪水

多流域同时同频暴发

多站点创历史极大值

历史少见多流域同时大范围暴发洪水:6月23日,东苕溪流域发生编号洪水。6月25至27日,钱塘江、浦阳江、运河水系相继发生编号洪水。

全省主要江河控制站最多时55站超警戒水位、20站超保证水位,大中型水库最多时92座超汛限水位。

新安江水库出现最大入库流量20600立方米/秒。

钱塘江中下游富阳站、闻家堰站水位接近1997年最高值,之江水文站测得建站以来最大流量19600立方米/秒,分水江水库达到2005年蓄水以来最高水位,富春江水库最大出入库流量创建库以来最大值。

台汛期

台风接踵而来,部分水位超警

第3号台风“格美”给浙江沿海和浙南地区带来较大降雨影响——

累计雨量最大为泰顺县泗溪九峰875.3毫米;

鳌江埭头站水位超警戒水位,鳌江发生编号洪水。

第13号台风“贝碧嘉”、第14号台风“普拉桑”接连影响浙江——

杭嘉湖地区主要河网30站次超警戒水位,其中嘉善站超保证水位;

主要沿海河口13站次超警戒水位。

坚持流域一盘棋的思路

和“早动、快动、小动”的战法,

实施了科学精准调度,

有效应对了瓯江、钱塘江、东苕溪流域性洪水,

牢牢守住了

不出现大江大河水库决堤决坝、

不出现城市大面积长时间积水、

不出现群死群伤等“三条底线”,

实现了人员不伤亡、

水库不垮坝、重要堤防不决口、

重要基础设施不受冲击等四不目标,

夺取了洪涝台旱灾害防御的全面胜利!

特别是出梅后全省降雨量

较常年同期偏少31%,

但由于出梅时水库蓄水较同期偏多,

全省水利旱情不明显,

成功实现了洪水资源化利用,

充分发挥了水利工程体系

防洪减灾和蓄洪兴利的整体作用。

及早谋划

扎实备汛

全省水利系统从4月1日起启动汛期工作机制,比往年提前15天实行24小时值班值守。修编完成水利工程控制运用计划、洪水调度方案等各类预案方案3310个。全省储备各类水利防汛物资价值2.63亿元,调整充实省级防洪调度和防汛抢险专家127人。组织开展水旱灾害防御业务线上线下培训8.43万人次。组织开展省级水旱灾害防御演练,配合完成国家“应急使命·2024”演习。4月26日 ,2024年浙江水旱灾害防御演练在温州举行

夯实基础

提升能力

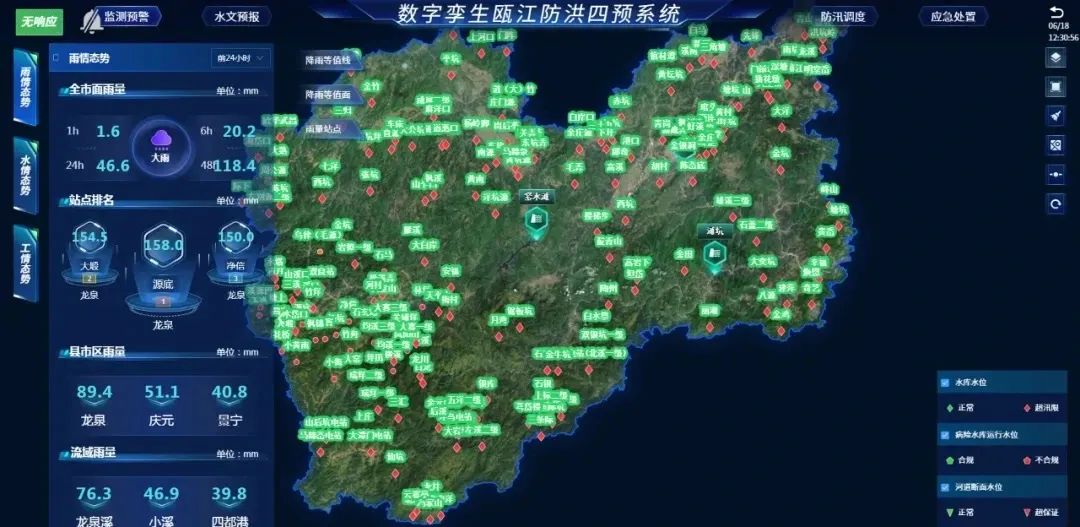

加强山洪风险区清单管理,全覆盖排摸,更新确定1.15万个重要村落、23.92万个防御对象信息;在“山洪四预”平台上线“公众预警”模块,向社会公众、流动人员实时定向预警,面向社会公众同步推送山洪灾害风险24小时预警信息;新建山洪重点村落关联雨量站218处,建设水位、雨量、声光电一体化预警设施983套,总量3352套,新改建水文测站309个。组织46个县(市、区)开展4个蓄滞洪区、36条中小河流、100座小型水库洪水风险图和洪水风险实时分析能力提升与成果汇交工作。开展梅雨台风防御期间钱塘江、瓯江、鳌江、苕溪等流域预报调度一体化智能模块应用,在实战中提升数字防汛应用水平。

精细调度

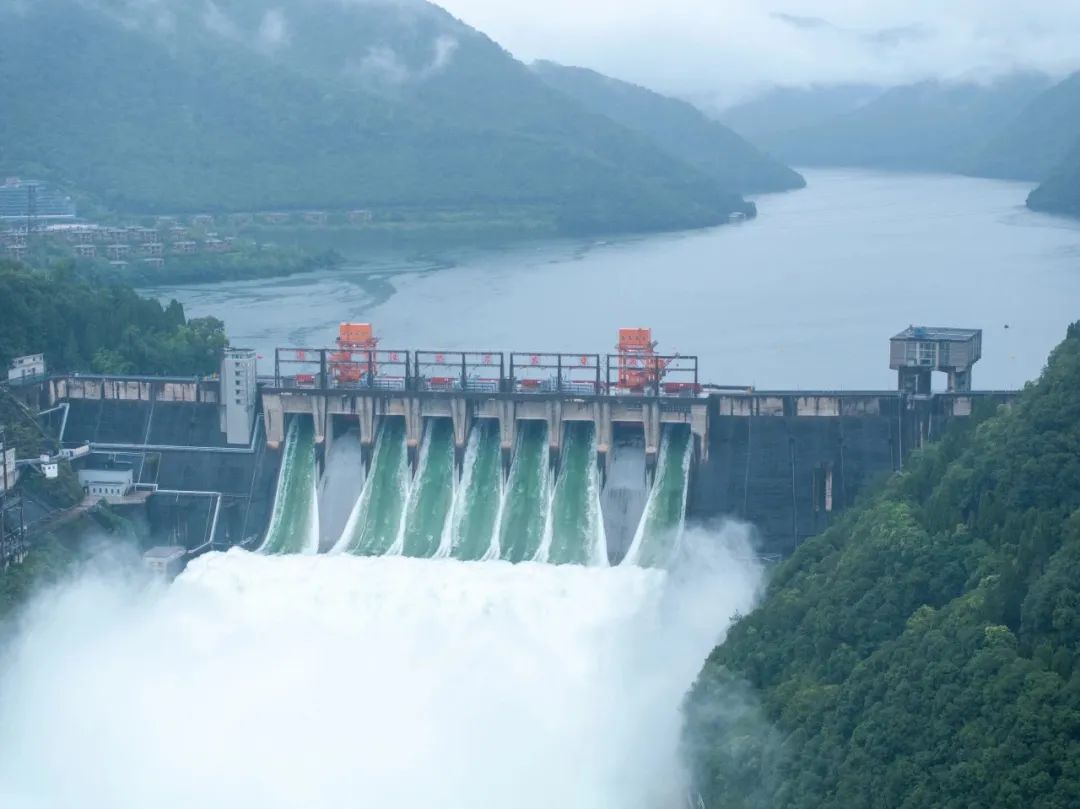

争取主动

防御梅雨期间,首次对新安江水库在距汛限水位2.37米时,调度实施预防泄洪,并逐步调增至7孔泄洪,“早动”为后期降雨留足错峰拦蓄空间。新安江水库在90小时内调度11次,从决策到第1次开闸仅用时3小时,“快动”“小动”调节,有效减轻了下游的洪水承受能力,将下游度汛风险降到最低。今年汛期,新安江水库至多开启七孔泄洪精准控制富春江和分水江的合成流量,每次调度控制流量变幅在500立方米/秒以内;短短12天时间,省级下发调度令60次,远超往年次数。杭州、嘉兴、湖州流域区域协同防御梅雨洪水,充分展示了顾全大局、团结防洪新局面。防御13号台风“贝碧嘉”、14号台风“普拉桑”期间,调度沿海、沿江闸泵,提前预降河网水位,在台风登陆前,杭嘉湖东部平原嘉兴站预降水位0.4米,宁波平原余姚站和姚江大闸站水位分别预降水位0.8米和0.6米,累计增加50毫米至80毫米降雨调蓄能力,为后续迎洪争取主动。杭嘉湖南排长山闸开闸预排全省大中型水库累计预泄11.31亿立方米、拦蓄73.86亿立方米,沿海平原河网累计排水110.8亿立方米,有力保障了汛情总体平稳可控。拓展培训宣贯新渠道,面向基层、面向群众授技能、讲常识、示风险。融媒体矩阵及时发布预报预警信息,及时警示风险;视频号等短视频平台,创新发布小流域山洪防御培训系列短视频,收获基层、群众点赞;央视记者图文并茂解读新安江水库动态调控泄洪流量,成为浙江全流域“一盘棋”错峰泄洪背后的一场生动科普;梅城大坝成功抵御洪水的短视频在抖音等平台引发热议,生动展现硬核工程新担当。

强基固本

完善体系

抢抓政策“机遇期”“窗口期”,切实把推进“千项万亿”水网安澜提升作为全年工作的主要抓手,全力以赴推进水利基础设施建设。

东阳市石马潭水库、常山县龙潭水库等43项工程提前开工,缙云县棠溪水库等230项工程加快建设,浙东、浙中水资源配置通道等169项工程正在加快推进前期,江山市张村水库、龙游县佛乡水库等20项工程可行性研究获批,太浦河后续(一期)工程等一批多年想干未干的大事取得突破。截至9月底,全省海塘安澜等重大水利项目建设投资完成626.5亿元、完成率83.5%,同比增长7.4%;海塘加固开工101公里,开工率101%;水库加固完成109座,完成率90.8%;山塘整治完成450座,完成率100%,防汛基础进一步夯实。人民至上,生命至上。

回首罕见汛期,

我们也看到了比暴风雨更强大的力量。

在这场人与自然的较量中,

水利人迅速行动、挺身而出。

防汛调度、值班值守,

巡查检查、抢险抢修……

他们战斗在不同岗位,拥有不同身份,

但都有相同的名字——浙江水利人。

他们用坚定的步伐,全力以赴的身影,

在风雨中化成最坚实的后盾,

守护着江河安澜和万家灯火。

2024年汛期告一段落,

但水利人的脚步不会停歇,

“安澜有我担当!”
