中核二四 | 海阳核电4号机组FCD
2023-04-22 18:05
北京
4月22日,中核二四提前18天启动海阳核电4号机组FCD。这是继去年7月海阳3号机组FCD后,中核二四拉开的又一CAP1000核电机组建造序幕。
为保证4号机组FCD里程碑节点目标顺利实现,公司党委认真落实“创新优化年”各项要求和“2345”工作思路,班子成员带头“督战”,精心准备、严密部署;核电工程中心和海阳核电项目部认真贯彻公司“1144”战略布局,坚持严字当头,积极克服4号核岛FCD制约因素,合理协调配置人、材、机各方面资源。
现场常态化开展安全质量专项监督检查,切实落实核安全监管两个“零容忍”,形成齐抓共管的安全生产、质量管控氛围;坚持技术先行,优化施工逻辑,组织开展各层级技术安全交底,管理人员全程跟班作业,严格旁站把控,确保施工组织有力、有序、有效。
项目部成立4号机组党员联合突击队、党员先锋队和青年突击队,三支队伍以“创新优化年”为契机,以区域管理为基础,开展提工效、抓落实党员先锋攻坚活动,排查技术、施工、质量、安全各岗位职责落实情况,逐一对各区域施工安排进行协同优化,为FCD提供有力保障。

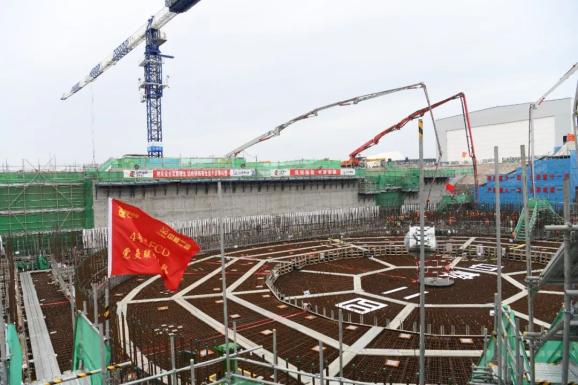

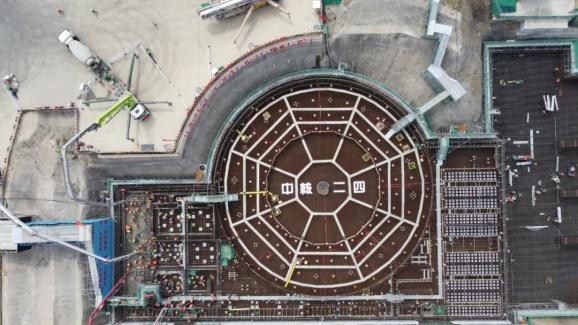

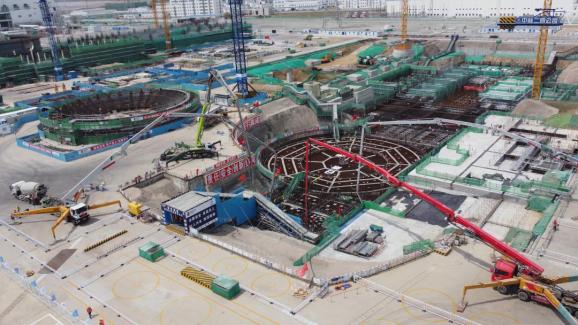

海阳核电4号机组核岛底板混凝土整体采用由南到北、斜向分层、水平推移、一次成型的连续浇筑方式,浇筑分为三个阶段,总量约为5488立方米,底板平面尺寸大、形状不规则,浇筑施工作业要求高、难度大,计划浇筑时间52小时。后续,中核二四将继续胸怀国之大者,以坚韧不拔的毅力,奋勇争先的果敢,只争朝夕的拼搏,稳步推进海阳核电项目二期工程高标准、高质量建设,为国家“双碳”目标实现贡献更多力量。
公司领导李兵现场见证海阳核电4号机组FCD启动。
来源 | 海阳核电项目部
原标题:《中核二四 | 海阳核电4号机组FCD》
