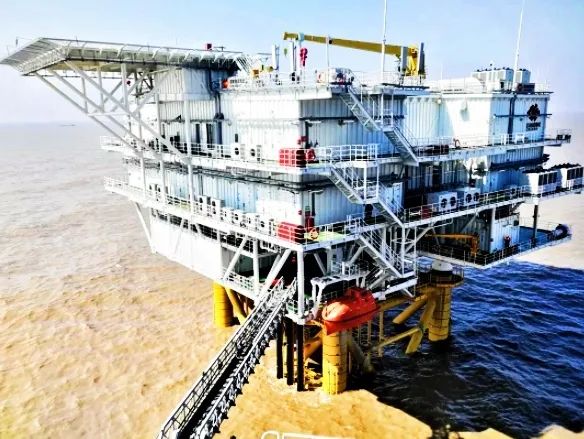

9月17日,随着焊接及灌浆作业顺利完工,国家能源集团龙源电力公司江苏射阳海上风电场220千伏海上升压站安装工程在黄海海域全部完成。这是国家能源集团投资建设的第七座海上升压站,也是国内离岸最远(56公里)的海上升压站。

该海上升压站下部基础采用桩基导管架基础型式,上部主体分为三层,平面尺寸约50米长、45米宽,高23米,总重约4000吨,是同等容量、同样功能、同类设备布置的海上升压站中重量最轻的。该升压站承担了90台4.5兆瓦海上风机的升压“服务”,项目将于2020年底前并网发电。

现场视频了解一下~
简单来说
安装总共分四步:
移、拖、吊、落
01

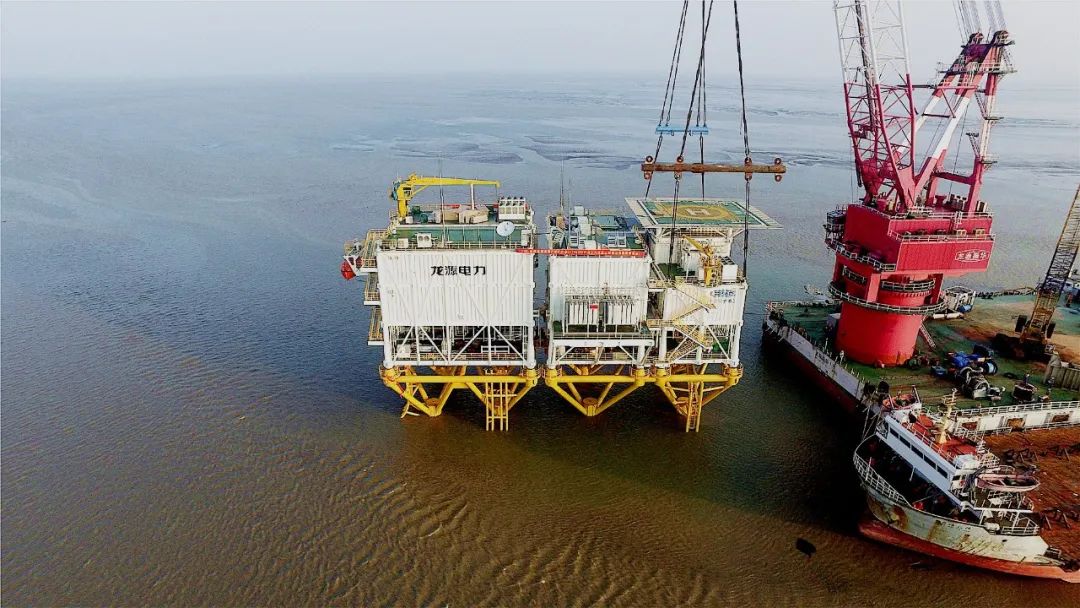

移

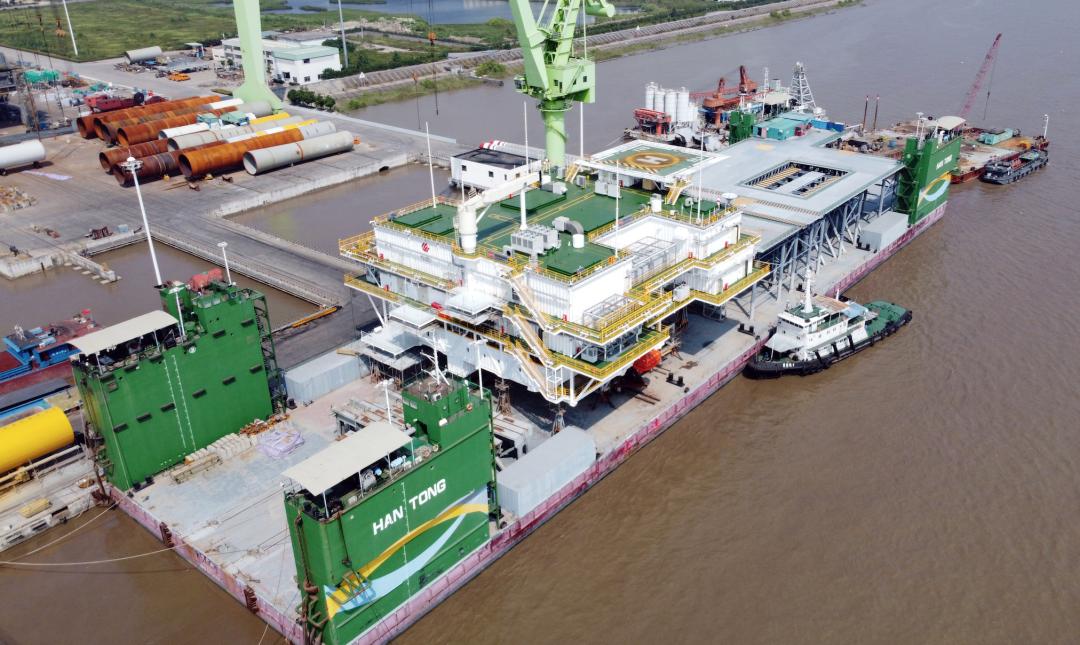

海上升压站从江苏南通赢吉重工码头平移100米至半潜驳“汉拿山”号,可不要小瞧这短短的百米距离,它需要耗时约4个小时~

拖

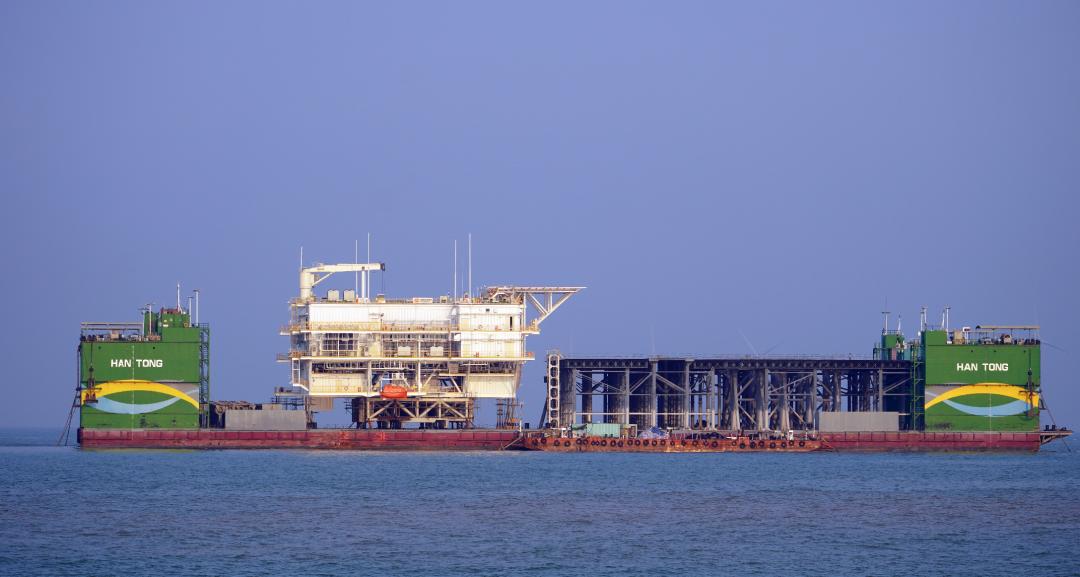

上船后,海上升压站乘坐“汉拿山”号半潜驳,从江苏南通赢吉码头拖航200海里至射阳海上风电项目海域,这是张耗时约70小时的船票~

吊

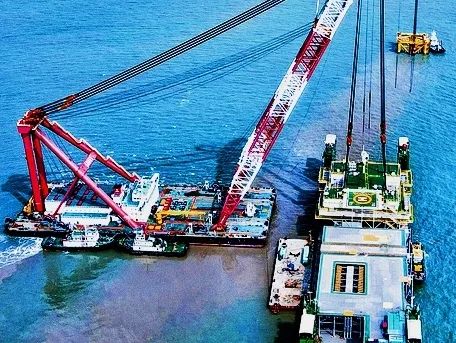

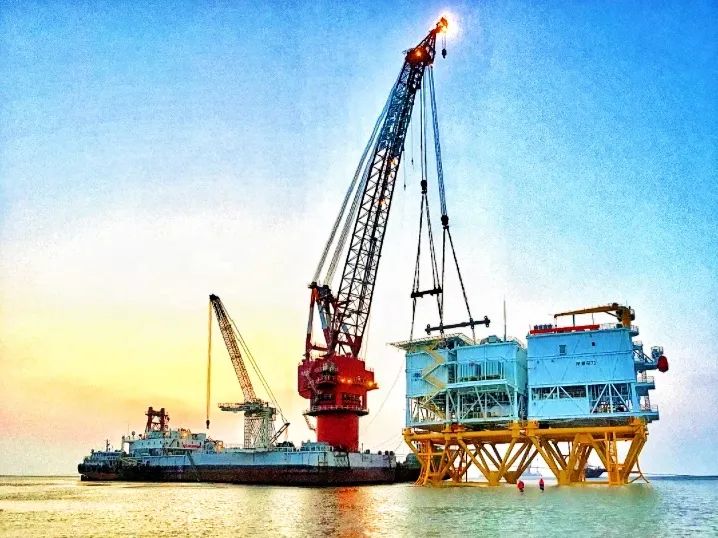

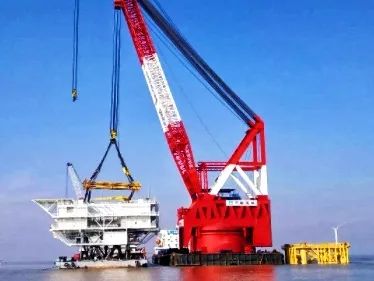

起重船“新振浮7”号和“汉拿山”号定位于海上升压站基础西侧200米位置,从定位至挂钩起吊,升压站“飘”了4小时~

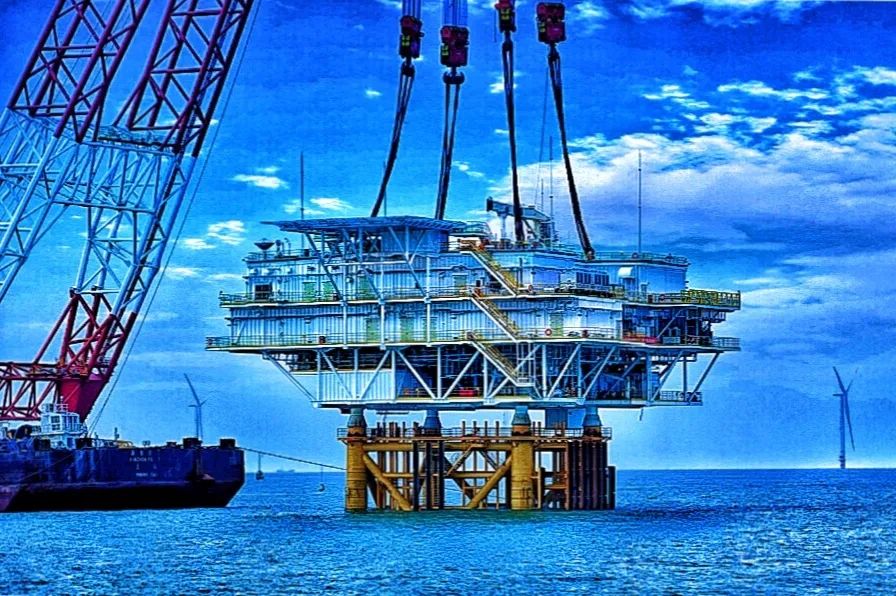

落

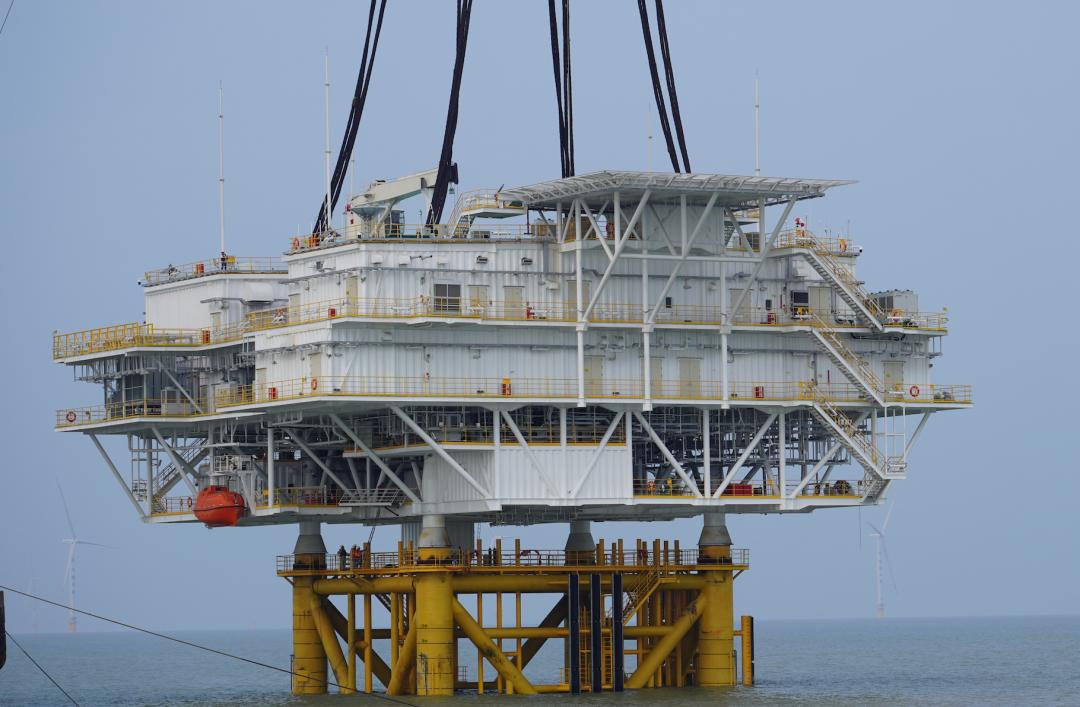

“新振浮7”号“拎着”海上升压站平移至基础正上方,缓慢落钩就位,又“坐ing”了约2小时~

海上升压站才终于成功在新家扎根~

海上风电场离岸较远,若直接用海缆送出至陆上升压站,会造成大量线路损耗。早在2010年,龙源电力就在国内率先提出了设置单独的海上升压站的思路,将电压等级提高后再送上岸,可有效降低线路损耗,大大提高发电效率及经济效益,这在当时是一种全新探索。

海上升压站还能拆着装?
国内外海上升压站安装普遍采用“整体式布置、整体式安装”方案,需要2000吨及以上的大型起重船舶进行吊装作业。由于我国现阶段海上风电场海域地质条件复杂,近海、潮间带地貌交错等原因,大型起重船经常无法进入。

(世界首座分体式海上升压站)
龙源电力江苏大丰H12海上升压站因地制宜制定了“模块化设计、分体式安装”施工方案,开创性地对约2800吨的海上升压站进行合理分割,形成5个具有独立功能的子模块(开关柜模块、辅助模块、GIS模块、1#主变模块、2#主变模块)。

将成为“巨兽”兄弟团
守护着海里的“大风车”
为祖国送去源源不断的清洁电力
……

ChinaEnergy-V
新浪微博:
@国家能源集团之声
内容来源| 龙源电力
责任编辑| 孙天舒

原标题:《4000吨的海上“巨兽”是咋组装的》
