2025年12月28日,河南南阳南召县旷野寒风凛冽。伴随着张力机的低沉轰鸣,最后一根银线精准跨越焦柳铁路,稳稳嵌入N1325号铁塔。由中国安能第二工程局电力公司承建的国家能源战略关键工程——陕北至安徽±800千伏特高压直流输电项目(豫4标段)宣告全线贯通。这一刻,不仅标志着一项全长123.906公里、跨越3市7县的输电线路工程取得决定性胜利,更为我国“西电东送”战略主动脉整体投运奠定了坚实基础。

陕北-安徽特高压工程绝非寻常的输电线路。这条全长1069公里、总投资超200亿元的“电力天路”,承载着改写中国能源流动格局的战略使命。工程建成后,每年将向电力紧缺的华东地区输送超360亿千瓦时电能,其中50%以上来自陕北地区的风、光等可再生能源,相当于每年减少煤炭消耗约1400万吨。
“这不仅是输送电力的线路,更是输送绿色发展理念的通道。”项目负责人刘志亮表示。线路跨越黄河与淮河流域,连接能源富集区与负荷中心,成为我国实现“双碳”目标的关键落子。
236基铁塔背后的极限博弈
豫4标段被业界称为“全线最难啃的骨头”,其挑战源于复杂的地形与环境约束。标段全长123.906公里,需建设236基铁塔,其中包括18基高度超100米的巨型塔架(最高达147.8米,约50层楼高度),塔材总重近2万吨。地形上,丘陵山地占比高达41%,大型设备常需“逢山开路”;环境上,147处交叉跨越涉及铁路、高速公路及多条高压线路,另有8处生态敏感区需严格保护,施工容错率近乎为零。

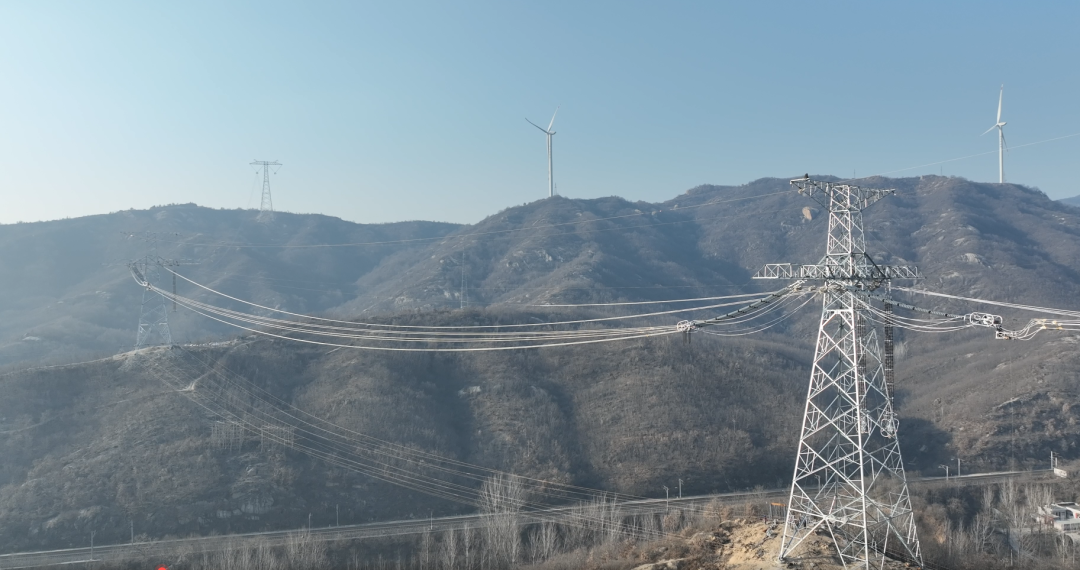

工程穿越复杂地形
项目副经理马俊强坦言:“每基塔位都面临独特挑战,标准化施工难以实现。”策划到施工,整个团队始终在与复杂地形和环境约束进行高强度博弈。
34天创下特高压跨越新纪录
2025年春夏之交,工程迎来“34.3密集跨越”终极考验——34天在同一标段连续跨越三条运行中的特高压线路,这是国内首次进行/完成此类高难度作业。带电线路产生的强大电磁场对施工安全构成极大威胁,项目副经理、现场指挥党强形容:“如同在高速行驶的汽车上方进行精密手术。”

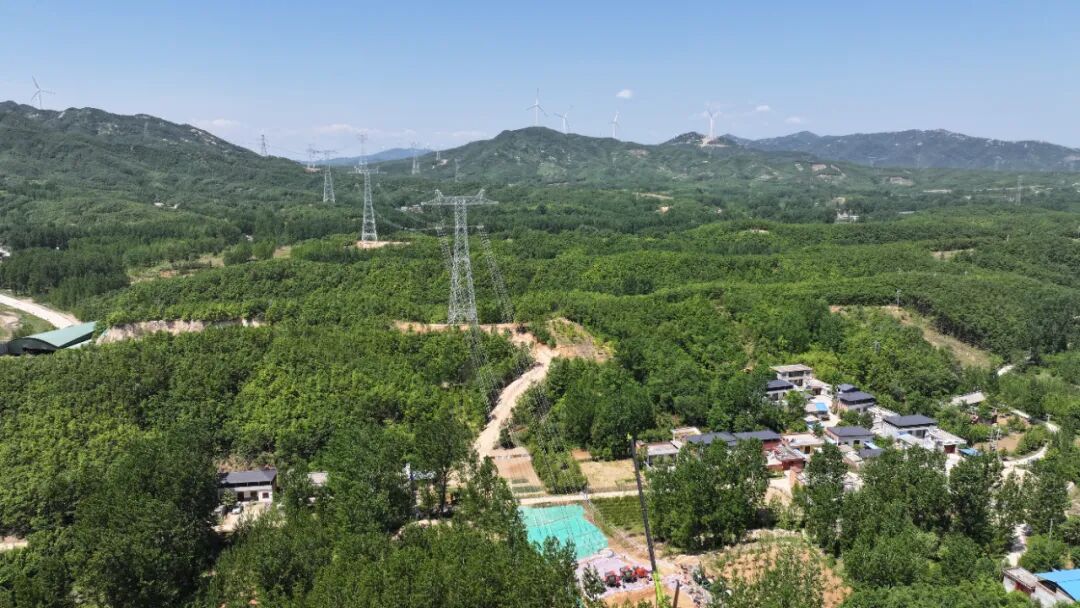

施工作业
面对险峰,电力公司项目团队成立党员技术攻坚组,主导研发了一套智能化施工体系:创新应用无人机智能放线技术,配合智能化张力控制系统,实现毫米级精度作业。210名建设者实行24小时轮班制,无缝衔接作业,确保进度零延误。在34个昼夜的连续奋战后,成功攻克这一技术险峰。
施工期间建立的“专班+专报”物资保障机制,确保287种规格、万余吨材料准时到位,创造了复杂条件下特高压施工的组织典范。

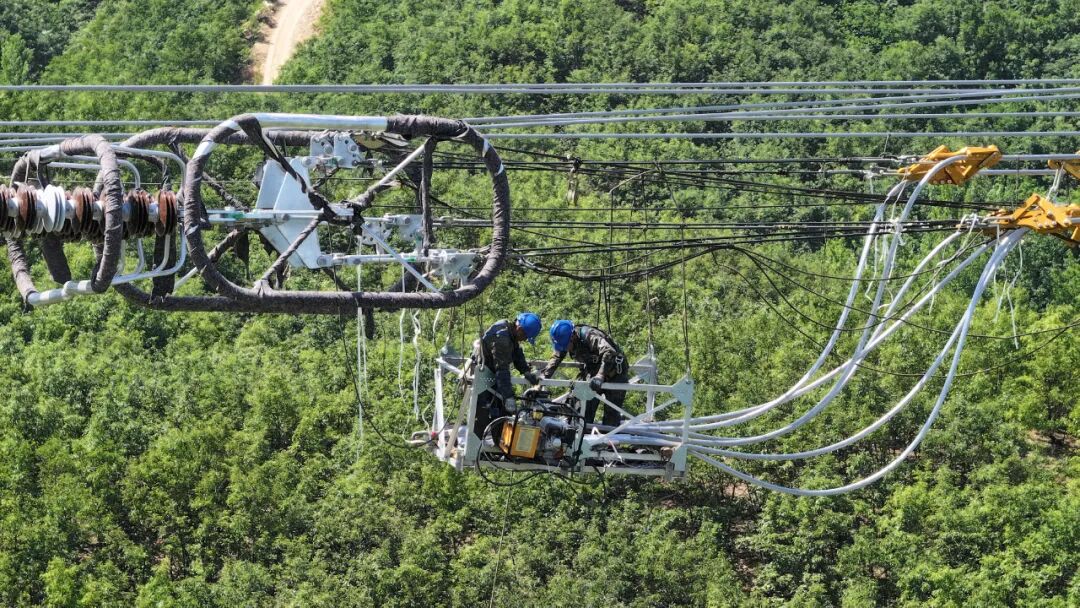

高空作业
重载无人机改写施工范式
在终极关卡——焦柳铁路与省道双跨越作业中,传统人力展放方式无法满足严苛的40分钟“天窗期”。2025年12月17日,项目团队大胆启用“重载无人机精准飞渡”方案,成为工程亮点。选用载重90公斤的工业级无人机,通过风场模拟系统预演飞行参数,在-5℃低温强风环境下,25分钟内完成12根导引绳精准定位。2架无人机在强风环境下稳定完成绳索牵引,整套封网作业在窗口期内一次性成功,首次实现重载无人机在特高压双跨越中的规模化应用。

跨越焦柳树铁路
“这不仅是技术突破,更是施工理念的革命。”现场技术负责人表示。此次作业成功为今后特殊环境下的电力施工开辟了全新路径。
红色引擎锻造“电力铁军”
贯穿工程全过程的,是“豫建先锋·三色赋能”党建品牌。项目部将党支部建在工区一线,党员责任区覆盖所有关键工序,实现党建与生产的深度融合。
在基础施工攻坚期,党员技术组主导研发“刚性组织+柔性智慧”管理模式,使21基跨越档铁塔组立效率提升40%,提前15天完成节点目标。

全线贯通
“急难险重任务面前,党员永远站在最先处、最险处。”项目部党支部书记说。从豫西山地到中原腹地,党员干部带队攻坚的身影成为工程一线最鲜明的标识。
随着豫4标段全线贯通,这条横亘中原的“银色巨龙”已初现雄姿。然而,对中国安能二局电力公司的建设者而言,新征程才刚刚开启——后续消缺、调试及验收工作正有序展开,预计2026年中实现全线投运。项目部党支部将带领全体参建者锚定攻坚目标,坚守施工一线,为陕北至安徽特高压直流工程顺利投运贡献坚实力量,同时持续总结施工经验,赋能公司应急救援能力升级,勇当新时代电力追梦人!
